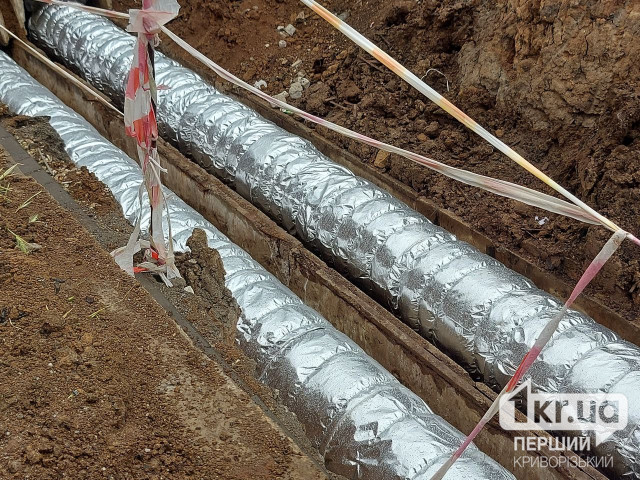

Криворізька теплоцентраль досі не розпочала ремонт на більшості запланованих об’єктів

Фото: Перший Криворізький
Про це повідомляє «Перший Криворізький» із посиланням на Telegram-канал Управління преси та внутрішньої політики виконкому Криворізької міської ради.
Міська влада Кривого Рогу надіслала офіційний лист до НАК «Нафтогаз України» та Міністерства розвитку громад і територій.

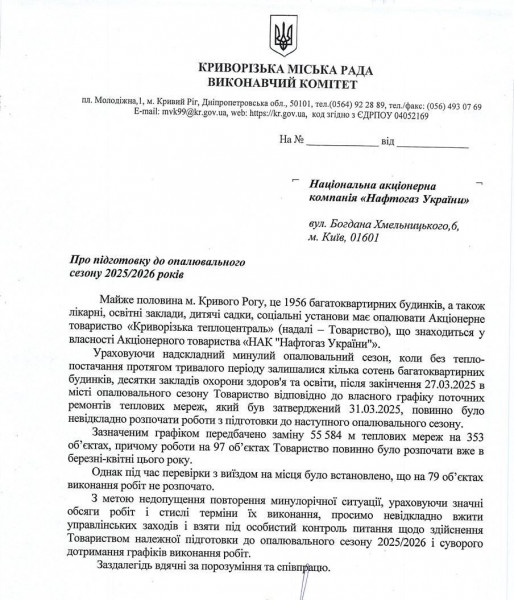

Криворізька теплоцентраль мала розпочати поточні ремонти теплових мереж згідно з графіком, затвердженим 31 березня 2025 року.
«Зазначеним графіком передбачено заміну 55 584 метрів мереж на 353 об'єктах, причому роботи на 97 об'єктах Криворізька теплоцентраль повинна була розпочати в березні-квітні цього року. Однак перевірка виявила, що на 79 об'єктах роботи не розпочато», – йдеться у листі Криворізької міської ради.

В той же час, комунальне підприємство «Криворіжтепломережа» не звітує про стан мереж, за які вона відповідає. Відомо тільки про те, що там розпочали підготовку до нового опалювального сезону.
Читайте також: Чи дійсно у Кривому Розі Тепломережа та Кривбасводоканал працюють на 100%
Криворіжтепломережа планує:
- встановити 8 блочно-модульних котелень та 7 когенераційних установок;
- відремонтувати 13 котлів на 11 котельнях, з них 5 — капітально;
- замінити 51 кілометр теплотрас замінено (37 кілометрів – поточна заміна, 14 кілометрів – реконструкція магістральних та внутрішньо-квартальних мереж великих діаметрів);
- відновити ізоляцію на 15 кілометрах.
Також компанія децентралізовує котельню «КМК», яка опалює 610 житлових багатоквартирних будинків. На ній встановлять блочно-модульну котельню, реконструюють магістральну мережу теплопостачання від котельні «Гігант», також оновлять котельню «Механобрчормет».
