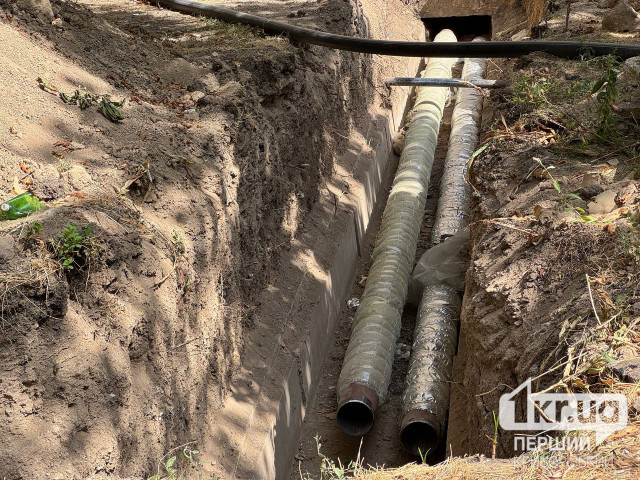

Криворожтеплосеть заменила 24% труб от запланированных
Фото: Первый Криворожский
Об этом сообщает «Первый Криворожский» со ссылкой на Управление прессы и внутренней политики Криворожского горсовета.
По состоянию на 21 августа предприятие заменило 19,1 километра теплосетей из 78 запланированных. Также заменили изоляцию на 3,4 километрах труб из 15.
Сейчас завершают ввод в эксплуатацию одной блочно-модульной котельной и продолжают установку еще двух таких котельных. Начали замену квартальных сетей на жилом массиве ПівнГЗК, где необходимо заменить 14 километров сетей, и в Металлургическом районе.
С начала года подготовили 42 котельные (65%) и провели гидравлические испытания тепловых сетей на 245,35 километрах (73%).
На сегодняшний день общая готовность коммунального предприятия «Криворожтеплосеть» составляет 57%.
Также компания планирует установить 5 блочно-модульных котельных для больниц, 3 когенерационные установки.
Работы должны завершить до 1 октября.
Ранее мы писали, что акционерное общество «Криворожская теплоцентраль» за месяц должно заменить 70% труб от запланированных в межотопительный сезон.
